【江東境界六月工程動態】
【一期·北地塊】
外觀裝飾

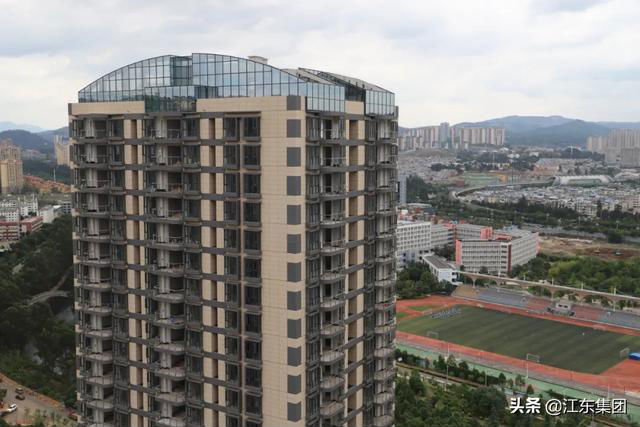

北地塊1棟、3棟、11棟、12棟外墻裝飾涂料均已完成;

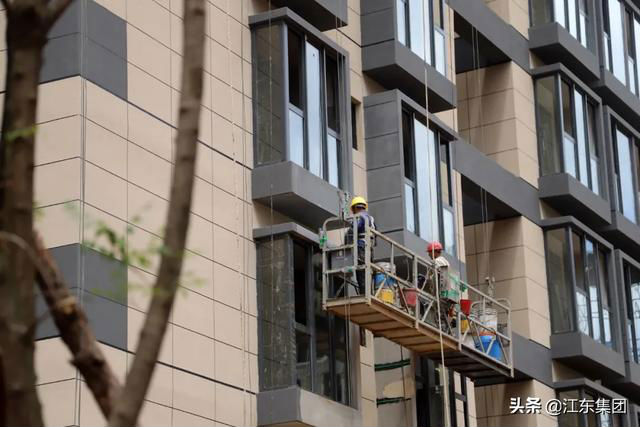

房間窗戶玻璃安裝接近完成,景觀陽臺玻璃安裝中;
內部裝修

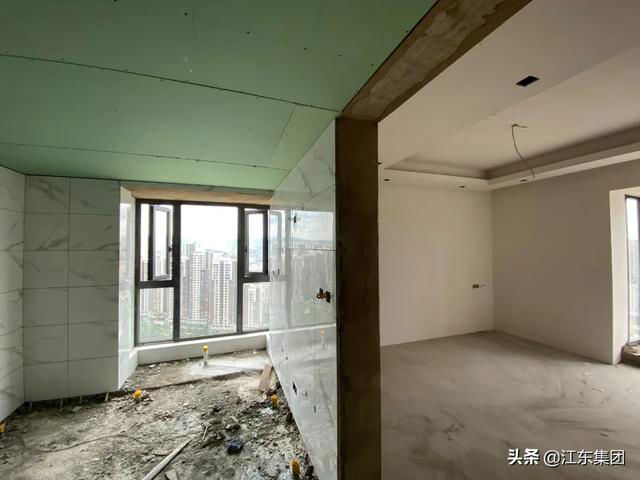

室內批灰、刮白已基本完成;

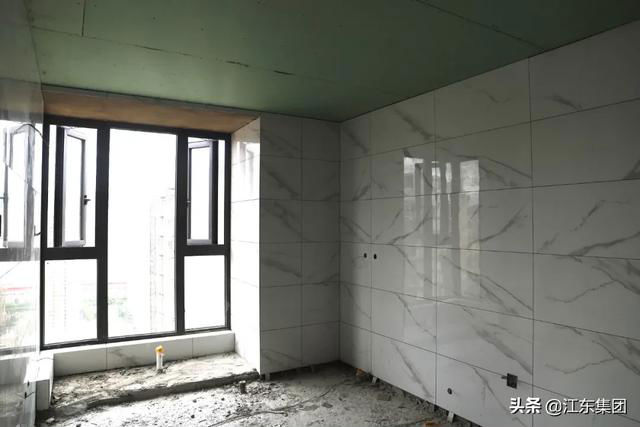

衛生間墻磚基本鋪完,正在進行防水檢測;

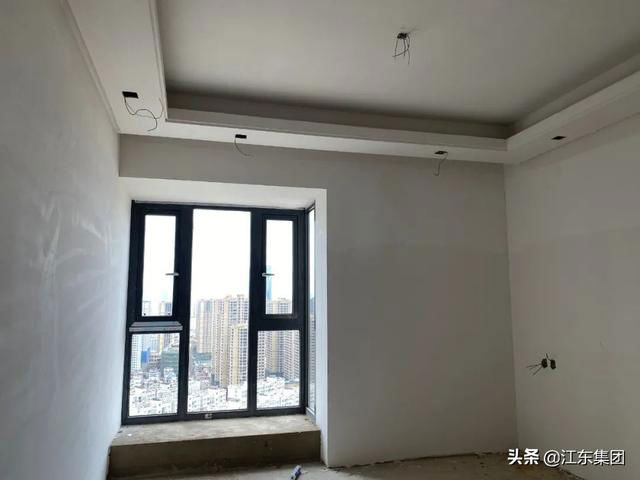

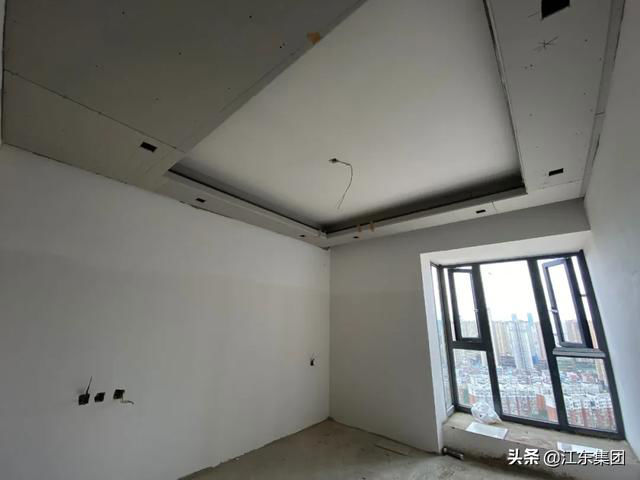

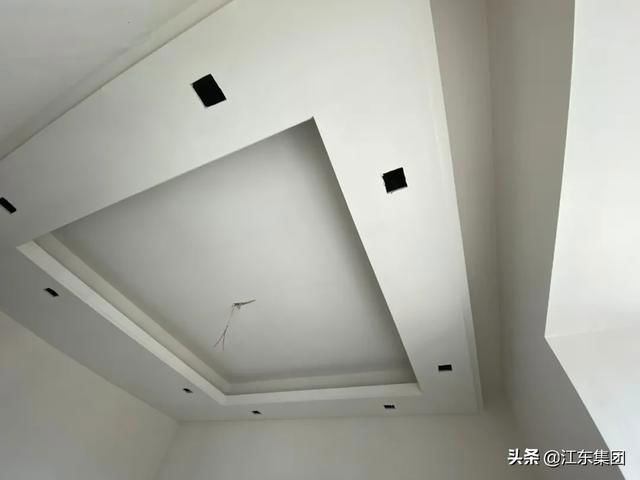

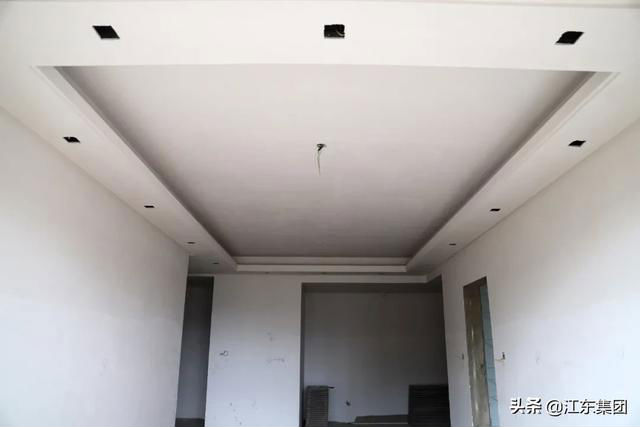

天花板吊頂、衛生間吊頂基本完成;
室內燈位改裝、管道鋪排已接近完成;

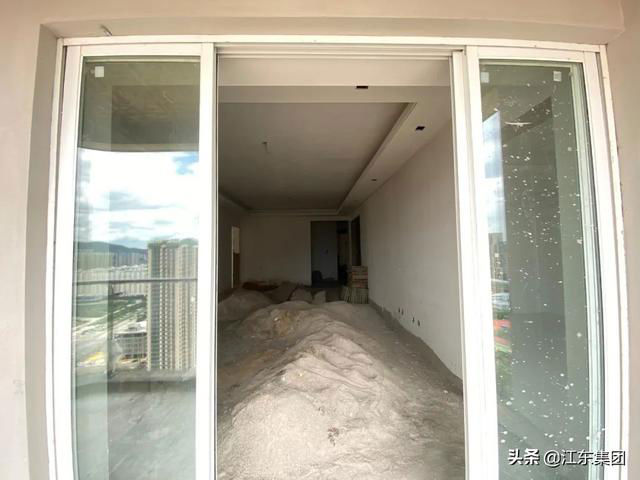

景觀陽臺下水管包管處理已完成,陽臺玻璃門安裝進行中。
園林綠化

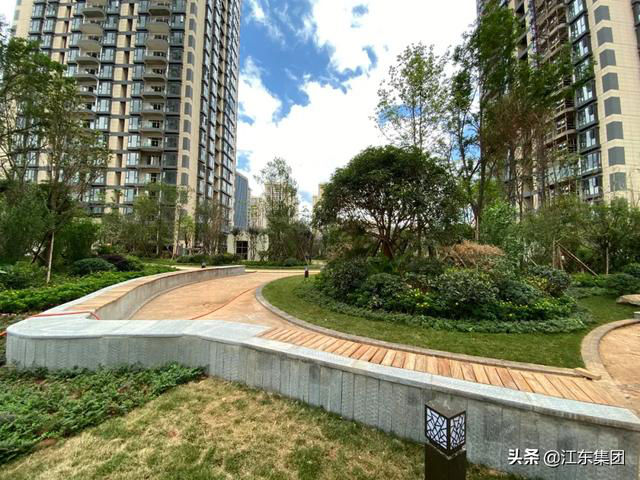

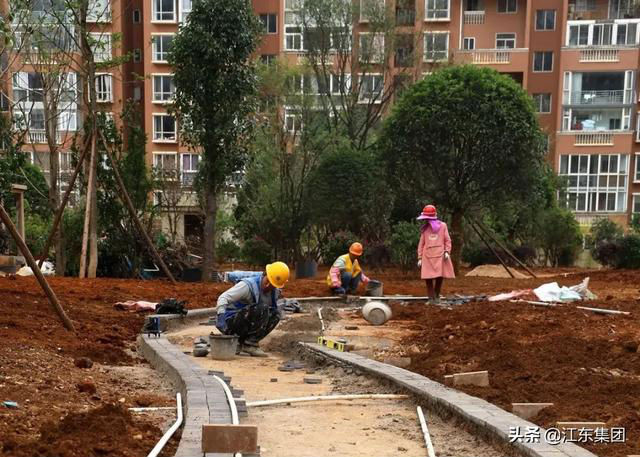

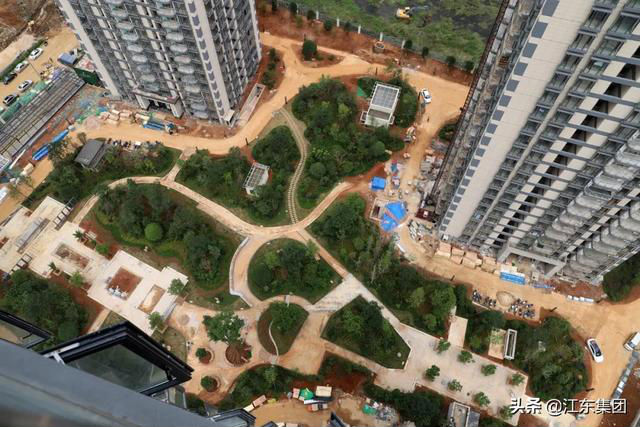

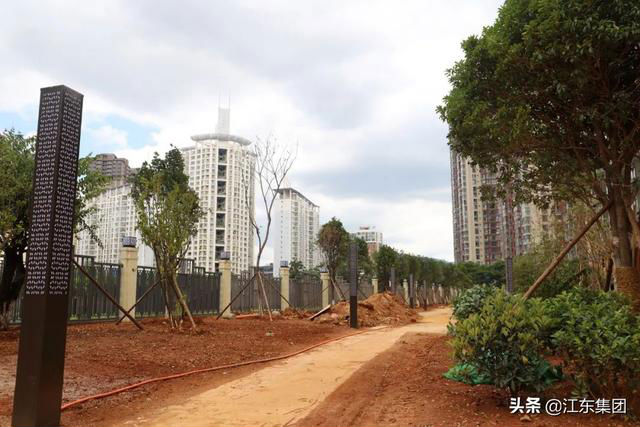

北地塊園林區動線施工已完成,路燈安裝已完成;
小區外圍護欄安裝和涂料裝飾已接近完成;

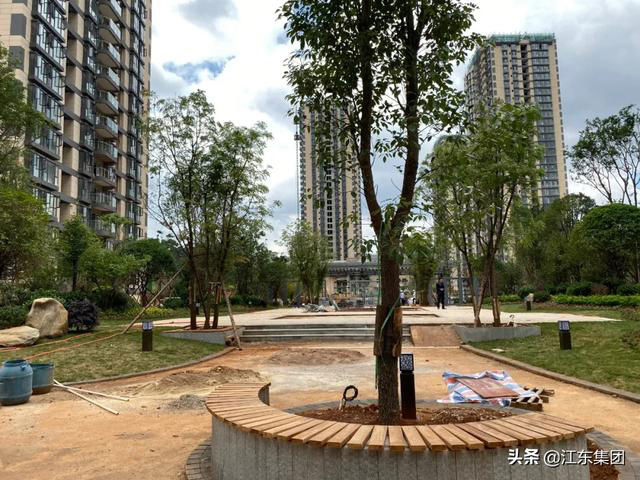

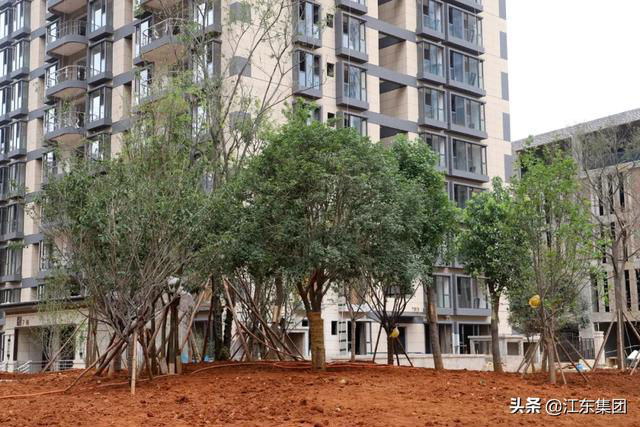

景觀區植被綠化添補完善中,花壇休息區裝飾施工接近完成;
園中花草樹木已呈現欣欣向榮的長勢。
【二期·南地塊】
外觀裝飾

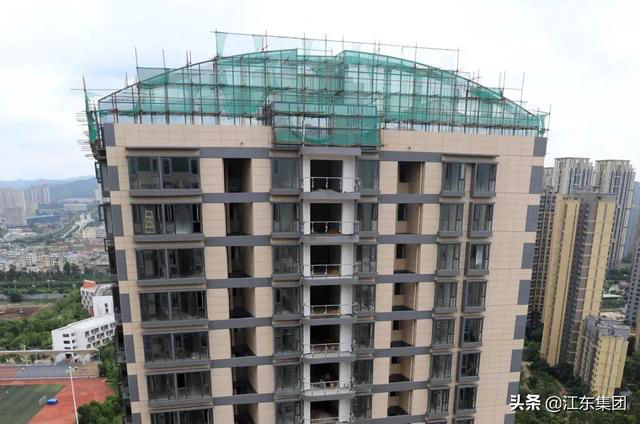

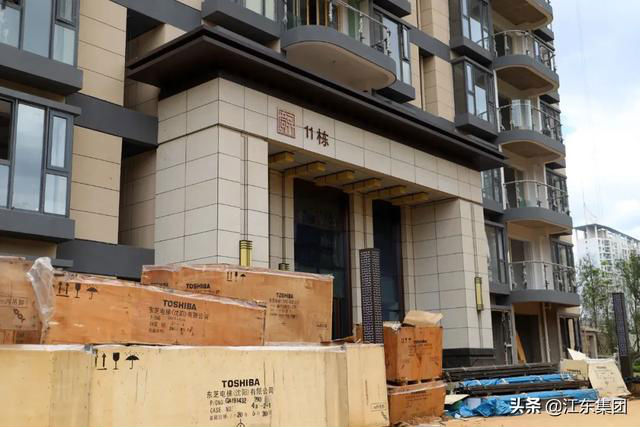

南地塊5棟玻璃幕墻安裝完成,6棟、7棟、11棟安裝中;
所有棟號外墻裝飾涂料均已接近完成;
所有棟號房間玻璃安裝中,景觀陽臺護欄安裝完成。
內部裝修
室內第一道墻灰已批完,第二道灰完成接近一半;

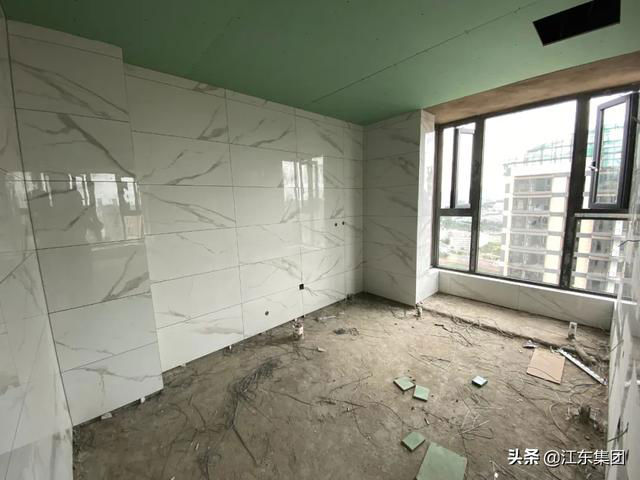

大戶型衛生間墻磚基本鋪完,準備進行廚房貼磚;
天花板吊頂、衛生間吊頂基本完成;
燈位、地漏改裝正在施工中;
景觀陽臺下水管包管處理基本完成。
園林綠化

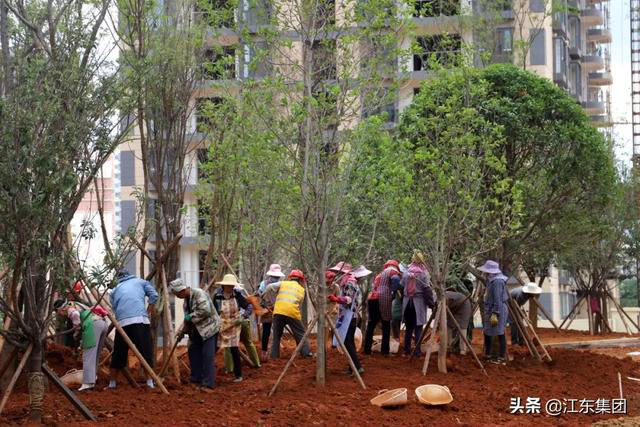

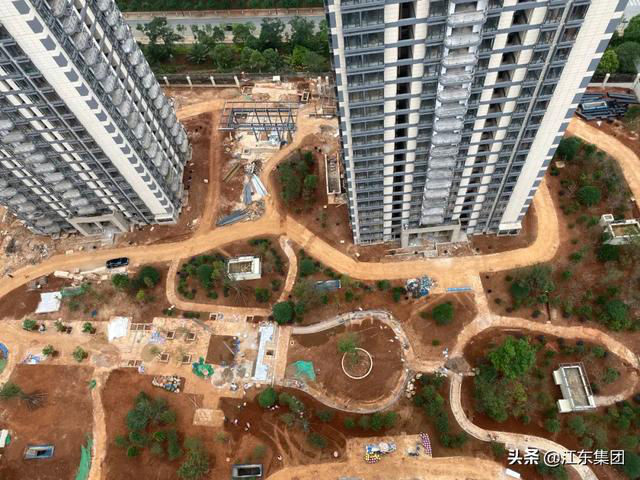

南地塊園林區動線施工中,主體綠化種植中;
小區大門鋼結構搭建已接近完成,外圍護欄施工中。
【幼兒園】
整體結構

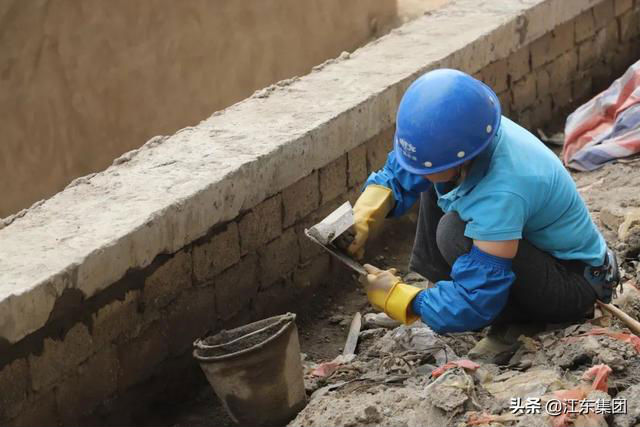

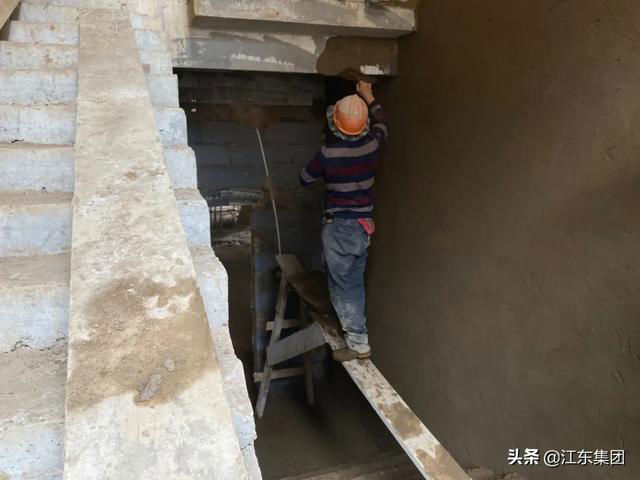

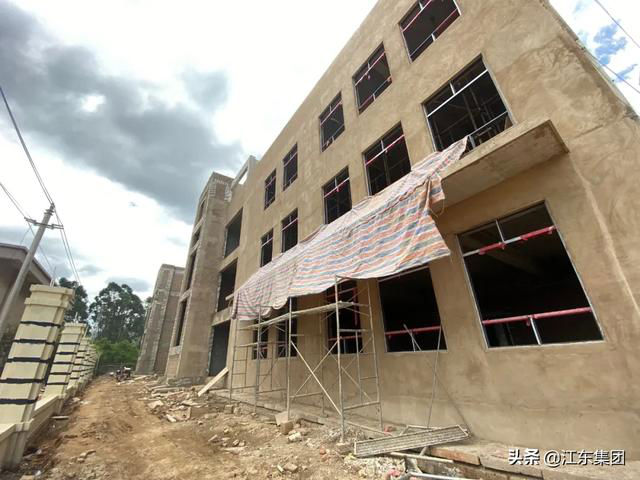

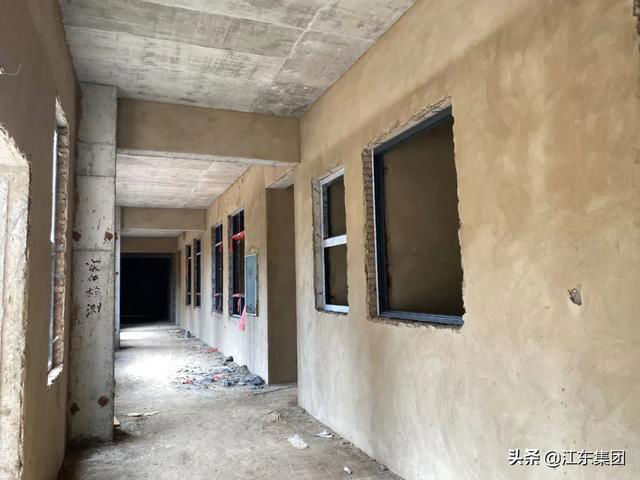

幼兒園主體施工完成,爬架已拆除,外墻抹灰基本完成;

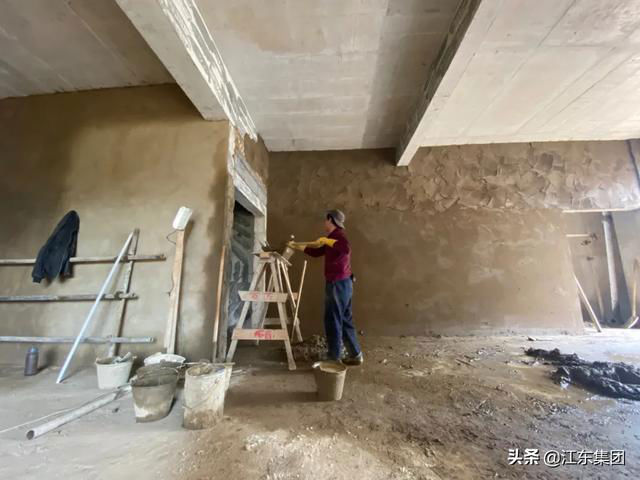

內部裝修

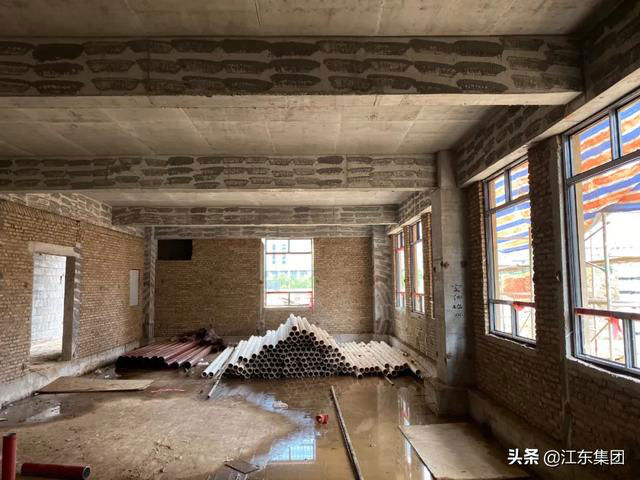

幼兒園內部抹灰施工進行中。
